Сколько должен отстояться фундамент после заливки

Сколько сохнет фундамент из бетона

Зависимость времени на ожидание от типа основания

Есть мнение, что новый фундамент должен простоять зиму, год – подтверждения информации не было. Основная ошибка искаженных сведений — недопонимание: период выжидают между постройкой дома и началом чистовой отделки. Делается на случай неравномерной усадки основания с образованием трещин.

Единственный параметр, от которого зависит время ожидания – тип фундамента.

Можно ли оставлять фундамент на зиму:

Столбчатая опора

Столбы для фундамента бывают забивными (готовыми), либо заливными – в опалубку из рубероида заливается раствор. Но столпы утапливают вровень с поверхностью почвы, сверху заливают ростверк.

От опор оставляется часть арматуры, трубы, которые становятся частью верхнего связывающего пояса – ленты с армирующей конструкцией внутри.

Готовое сооружение обладает низкой общей массой, снижается давление на почву. Благодаря конструкции, будут оставаться части основания, не нагруженные массой основного здания.

Грунт под основой остается подвижным, приводит к деформации. Отстаиваться постройка не может, начинать строительство можно сразу после полного высыхания заливки.

Ленточная заливка

Ленточный фундамент бывает двух типов – мелкозаглубленный, заглубленный.

Мелкий вариант используют под легкие постройки каркасного типа, из древесного бруса, иного легкого материала. Часто это сооружения технического назначения, вроде сарайчика под инвентарь, уличный туалет. Нижняя грань сооружения располагается выше уровня протекания подземных вод.

На сооружение оказывается примерно та же степень давления, что и на ростверк столбчатой постройки. Если нужно выжидать перед строительством дома, то точно не в период с осени до весны. Пучение грунта от холода, увеличение количества грунтовых вод, сезонные изменения почвы повышают риск деформации заливки.

Когда дом планируется тяжеловесный, выполняют полное заглубление на 1,5-2,5 м, более точные данные зависят от глубины промерзания почвы. Подошва основания должна находиться ниже линии протекания грунтовой влаги.

Давление распределяется очень глубоко, равномерно, точек ненагруженности не возникает. Фундамент дает усадку под действием собственной массы, к моменту полного высыхания процесс полностью завершается. Можно приступать к работам.

Бетонная плита

Монолитная заливка — хороший вариант фундамента под тяжелый, многоэтажный дом. Высокая опорная нагрузка распределяется равномерно, обеспечивается минимальное удельное давление на почву. Грамотно сформированная насыпная подошва исключает даже малые подвижки в период усадки.

Качественные земельные работы обеспечивают высокую степень устойчивости главной постройки.

Период отстаивания заливки связан с аналогичным параметром полного отвердевания. Когда бетон полностью просох, можно начинать строить стены дома.

Фундамент из свай

Свайное основание, независимо от способа заложения, передает нагрузку глубоко, часто к линии пролегания грунтовых пород

Не важно, сколько времени будет выдерживаться конструкция после окончания монтажа – деформация не наступит

Сколько времени уйдет на отстаивание основания после окончания бетонирования зависит от периода набора нормируемой СП 70.13330.2012 прочности.

Смысла выдерживать опору дольше нет, столбчатым, ленточным конструкциям с мелкой степенью заглубленности противопоказано.

Как правильно дать конструкции затвердеть

Как уже было сказано, бетонная поверхность из вязкой становится более-менее твёрдой примерно за одну неделю – и именно за этот срок она приобретает большую половину своей прочностных показателей, однако это далеко не предел и останавливаться на этом не следует. То есть, нельзя после всего лишь семидневного ожидания попробовать бетон пальцем и, убедившись в его твёрдости, с радостью приниматься за возведение полов, стен и потолков.

Важно отменить, что бетон нельзя просто оставить в покое – иначе он сильно пересохнет и может пойти трещинами: на протяжении всего срока высыхания, как бы это ни было парадоксально, его нужно немного увлажнять. Не поливать водой из лейки, словно клумбу – а именно немного увлажнять – и проводится это всё на протяжении всего срока, сколько времени сохнет фундамент под баню или же под загородный дом

Совершается столь странное на первый взгляд мероприятие хотя бы для того, чтобы бетон не пересыхал и не пошел трещинами, а химические реакции в момент схватывания фундамента протекали правильно и равномерно

В конце концов, гидросиликаты калия образуются именно из минеральных соединений цементного раствора и воды, точнее, от их взаимодействия и слияния в одно единое вещество

Совершается столь странное на первый взгляд мероприятие хотя бы для того, чтобы бетон не пересыхал и не пошел трещинами, а химические реакции в момент схватывания фундамента протекали правильно и равномерно. В конце концов, гидросиликаты калия образуются именно из минеральных соединений цементного раствора и воды, точнее, от их взаимодействия и слияния в одно единое вещество.

Важно отменить, что непосредственный процесс повышения прочностных характеристик может длиться и несколько лет – но это уже не влияет на строительство (если речь идёт не о массивных дамбах и мостах), а только лишь даёт дополнительную гарантию качества. Если фундамент выдерживает нагрузку сейчас и правильно распределяет её, то дальше всё будет только лишь лучше – уже внушает определённую надежду в завтрашнем дне

Есть более-менее средний срок, после завершения которого, обычно начинается строительство: это связано с всё теми же достаточно сжатыми сроками на возведение здания, чтобы постройка какой-нибудь дачи не растянулась на десятилетия

Бетону, который высыхает и затвердевает в естественных условиях без дополнительного влияния с внешней или же внутреннее стороны и без каких-либо катализаторов, требуется в среднем месяц для того, чтобы полностью прореагировать с водой и войти в то состояние, когда его уже можно будет подвергать разнообразным нагрузкам

Есть более-менее средний срок, после завершения которого, обычно начинается строительство: это связано с всё теми же достаточно сжатыми сроками на возведение здания, чтобы постройка какой-нибудь дачи не растянулась на десятилетия. Бетону, который высыхает и затвердевает в естественных условиях без дополнительного влияния с внешней или же внутреннее стороны и без каких-либо катализаторов, требуется в среднем месяц для того, чтобы полностью прореагировать с водой и войти в то состояние, когда его уже можно будет подвергать разнообразным нагрузкам.

Сколько должен стоять фундамент после заливки – продолжительность выстаивания

Бетонирование ленточного и плитного фундамента дома выполняется согласно давно разработанной технологии. На первый взгляд ничего сложного в работе нет, но во время заливки, в процесс и после отверждения монолита возникает немало вопросов, связанных с различными нюансами. Некоторые из них настолько важны, что их несоблюдение вполне может привести к тем или иным разрушениям конструкции. К примеру, сколько времени должно пройти после заливки перед снятием опалубки и как долго нужно выдерживать бетон до начала следующего этапа работ? Среди специалистов можно услышать различные мнения, но правила, все же, существуют.

Как температура влияет на твердение бетона

Из составляющих бетонной смеси в процессе твердения с образованием бетонного камня участвуют цемент и вода. Заполнители (песок, гравий, щебень) связываются в единый комплекс благодаря твердению находящегося между ними цементного молочка – смеси воды с цементом. Кристаллизация происходит при гидратации частичек цемента водой. Молекулы воды связываются с цементом с образованием кристаллической массы, т.е. постепенное твердение происходит за счет потери воды.

Направление процесса – от периферии к центру камня, а сам процесс проходит в условиях с определенными ограничениями. Некоторые характеристики процесса при разных условиях:

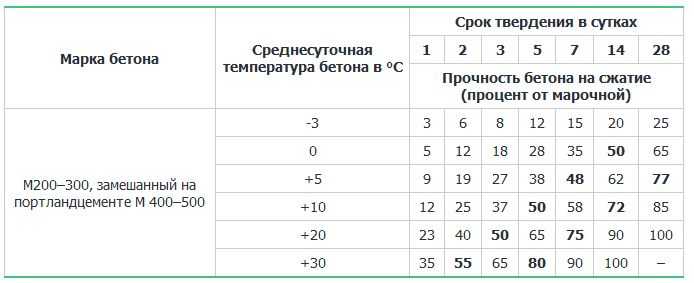

Если температура твердения уложенного бетона 15 – 25ºС, то залитый в опалубку бетон наберет максимальную проектную прочность за 28 суток. За первую неделю в нормальных условиях бетонная смесь набирает до 70% проектной прочности. наиболее важны для нормального твердения бетона первые несколько дней после заливки. В это время для нормальной гидратации нужно сохранить влагу. Для этого поверхность бетона накрывают пленкой ПВХ или мокрой мешковиной.

Если температура среды опускается до 5ºС, процесс камнеобразования замедляется вдвое, т.е. на нормативную прочность бетона рассчитывать можно будет примерно через два месяца.

Твердение прекращается полностью при 0ºС – точке замерзания воды. При более низких температурах вода в бетонной смеси замерзает. Если к этому моменту критическая прочность бетона уже набрана, то твердение продолжается до конца после размораживания. Критическая прочность бетона характеризует момент, когда достигнуто твердение смеси до такой степени, что благоприятный результат процесса уже обеспечен. При нормальной температуре критическая прочность наступает через сутки после заливки бетона. Такой порог зависит еще от марки цемента – смеси на цементах высоких марок имеют критическую прочность, составляющую всего четверть от полной нормативной.

Предлагаем ознакомиться: Подготовка основания для укладки плитки на пол

Зависимость твердения бетона от температуры

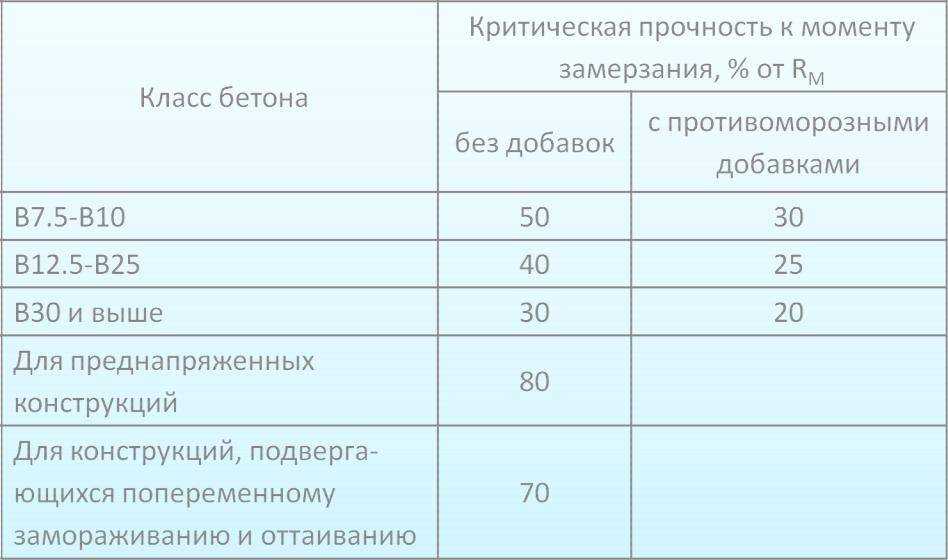

Если прочность бетона до замораживания меньше критической, то замерзающая вода внутри монолита расширяется и рвет связи, увеличивая пористость камня.Такой монолит теряет прочность, пропускает воду – срок эксплуатации его уменьшается, а нередко бетонирование приходится выполнять заново.

Раковины в бетоне из-за нарушения технологии зимнего бетонирования

Зависимость времени выдерживания фундамента от его типа

Инсинуации о том, что готовый фундамент после набора нормируемой прочности входящих в его состав бетонных компонентов должен простоять год либо зиму – абсолютно не состоятельны. Распространенное заблуждение о необходимости выдержать конструкцию до окончания происходящих осадочно-усадочных процессов возникло в результате подмены понятий. Выдерживанию подлежит перед началом чистовой отделки полностью возведенное здание. Объясняется это просто на примере существующих разновидностей конструкционного строения фундаментов.

Видео о том, как ускорить твердение бетона

Столбчатые фундаменты

Столбчатый фундамент представляет собой ряд отдельных столбов, для обустройства которых применяется кирпичная либо каменная кладка, нередко фундаментные столбы выполняются бетонными или железобетонными. Для придания фундаментным элементам дополнительной устойчивости обустраивается ростверк – железобетонная лента, связывающая оголовья столбов.

Такой тип фундамента относят к легким разновидностям, поэтому ненагруженная весом здания фундаментная основа подвержена повышенной подвижности при подвижках грунта с неоднородной морфологией, может быть легко деформирована в результате морозного пучения. Отстояться фундамент столбчатого строения не может по определению, и начинать возведение стен нужно сразу по окончании схватывания кладочного раствора или набора прочности бетоном.

Фундаменты ленточного типа

Ленточные железобетонные фундаменты могут обустраиваться по двум типам:

  • мелкозаглубленные фундаменты обустраиваются под строительство легких построек и своей подошвой опираются на грунтовые горизонты, расположенные выше уровня промерзания;
  • глубоко заглубленные варианты предполагают возведение на них объемных сооружений с большим весом, уровень залегания их подошвы превышает глубину промерзания грунта.

Ленточный мелкозаглубленный фундамент испытывает нагрузки, по напряженности и силе аналогичные воздействию на столбчатые варианты с ростверком. В случае, если дать такому фундаменту выстояться в течение периода, когда происходит активное пучение почв под воздействием замерзания и оттаивания грунтовой влаги, возможность его деформации весьма вероятна.

Фундаменты ленточного типа глубокого залегания опираются своей подошвой на плотные горизонты, не подвержены влиянию грунтовых сдвигов. Усадочные процессы в бетонной массе полностью завершаются после достижения нормативной прочности, а осадка конструкции под действием собственной массы, без учета веса здания, полностью нивелируется деформационными швами.

Плитные разновидности

Монолитные фундаменты просто рассчитываются и обустраиваются, они обеспечивают основание для возводимого здания с достаточными прочностными характеристиками. Равномерное распределение нагрузки на почвенное основание вследствие большой опорной поверхности обуславливает минимальное значение удельного давления на грунт. Грамотно подготовленная песчаная либо песчано-щебенчатая подушка под фундаментной плитой позволяет предотвратить ее значительные осадочные подвижки.

От того насколько тщательно были проведены прелиминарные земляные работы напрямую зависит устойчивость возводимой на плитном фундаменте постройки. Количество времени, сколько должен отстаиваться монолитный фундамент, определяется опять же только периодом, необходимым для набора прочности бетоном.

Свайные фундаменты

Фундаментные основания зданий на сваях при любой технологии их обустройства обеспечивают передачу нагрузки на глубокие, зачастую коренные, горизонты грунтов и пород. Такая разновидность возведения фундаментов полностью исключает возможность деформации здания независимо от того, как много времени отведено на их выстаивание после окончания монтажа.

Определение времени на то, сколько времени должен стоять фундамент после заливки, следует соотносить с временным периодом, за который товарный бетон наберет нормируемую СП 70.13330.2012 прочность. Дополнительное выдерживание не целесообразно, а в случаях применения столбчатых конструкций и ленточных фундаментов неглубокого залегания даже противопоказано.

Что такое фундамент?

Прочный и качественный фундамент – это основа всего дома, за счет которой обеспечивается его долговечность. Если основа возведена правильно, то в будущем можно избежать следующих проблем – перекоса конструкции, проседания, сырости, разрушения и так далее.

Особенности обустройства основания:

  • Фундамент должен быть опорой и выдерживать всю нагрузку конструкции, поэтому он должен быть крепким;
  • Он должен защищать дом от лишней влаги и сырости. Поэтому обязательное условие во время возведения – хорошая гидроизоляция опалубки;
  • Обязательно фундамент нужно утеплять различными материалами. Также это является необходимым условием, если основание планируется использовать в качестве подвала;
  • Опалубку нужно делать только из качественных материалов. В дальнейшем она защитит от трещин и разрушения все конструкции;
  • Основание нужно делать на ровной поверхности. Поэтому перед строительством почву следует хорошо выровнять.

Существует очень много разновидностей опалубки. Для тяжелых конструкций используют ленточный фундамент. Это конструкция, которая имеет вид вкопанной стены в грунт.

Для легких сооружений без подвалов используют столбчатые конструкции. Столбы-опоры устанавливаются по углам сооружения и в местах пересечения стеновых перегородок.

Также используются плиты, но это менее долговечное основание.Из-за воздействия внешних факторов, плита со временем теряет свои качества и разрушается.

Еще одна разновидность – это свайная опалубка. Это очень дорогая конструкция и она используется для возведения габаритных зданий.

«Срок годности» фундамента

А сколько фундамент может стоять без дома? Ведь нередко приходится видеть такую картину: монолит подготовили, а дальнейшую стройку заморозили. Через пару лет процесс решили продолжить. Но возникает сомнение в сохранности конструкции.

Если фундамент был грамотно законсервирован – накрыт плитами перекрытия, гидроизолирован, а мероприятия по отводу грунтовых вод полностью выполнены, есть надежда, что конструкция сохранилась в надлежащем состоянии.

Если же ничего из перечисленного сделано не было — приглашайте специалистов для технического обследования фундамента. Без проверки его состояния строить стены рискованно.

Видео о том, сколько твердеет фундамент.

Срок годности фундамента

А сколько фундамент может стоять без дома? Ведь нередко приходится видеть такую картину: монолит подготовили, а дальнейшую стройку заморозили. Через пару лет процесс решили продолжить. Но возникает сомнение в сохранности конструкции.

Если фундамент был грамотно законсервирован – накрыт плитами перекрытия, гидроизолирован, а мероприятия по отводу грунтовых вод полностью выполнены, есть надежда, что конструкция сохранилась в надлежащем состоянии.

Если же ничего из перечисленного сделано не было — приглашайте специалистов для технического обследования фундамента. Без проверки его состояния строить стены рискованно.

Сколько должен отстояться фундамент под баню. Особенности ленточного фундамента

Закладка основания — весьма трудоёмкий этап строительных работ. Ленточный фундамент прокладывается под каждой наружной стеной здания в виде сплошной ленты, а также под несущими межкомнатными стенами и представляет собой в соответствии с глубиной закладки высокий или не очень высокий полустенок.

Ленточный вариант является наиболее популярным среди прочих разновидностей фундамента.В зависимости от способа возведения и используемых при этом материалов ленточный фундамент бывает сборным и монолитным:

  • Монолитный фундамент возводят непосредственно на площадке строительства здания, и бывает он двух видов в зависимости от предполагаемой тяжести строения — мелкозаглублённый и заглублённый. Мелкозаглублённый ленточный монолитный фундамент используется при строительстве легковесных зданий на глинистых грунтах. Заглублённый же монолитный фундамент сооружают в случае возведения тяжёлых строений и зданий, в которых предусмотрен цокольный этаж, подземный гараж либо другие подвальные помещения на нестабильных почвах.
  • Сборный ленточный фундамент составляется из блоков на основе железобетона, которые изготавливаются на заводе, подвозятся на специальной технике к месту строительства и с помощью крана устанавливаются на стройплощадке в траншеи. По прочности сборный фундамент этого вида уступает монолитному.

Характеристики и особенности ленточного фундамента

Ленточный фундамент – основание дома в виде ленты, полосы, расположенной полностью под всеми наружными стенами и под некоторыми внутренними простенками (при больших размерах строения).

Основание надежного ленточного фундамента должно опираться на слой земли, где температура грунта всегда выше 0°C.

Ленточный фундамент может быть выполнен из цементной смеси и мелкого щебня или из бутового камня, залитого готовым цементным раствором.

Материал ленточного фундамента – бетон и арматура. Железный каркас из сваренных между собой кусков металлической арматуры предназначен для использования в качестве опорного скелета, укрепляющего бетонную часть фундамента, распределяющего неравномерные нагрузки по всей ленте основания. Бутовый ленточный фундамент в таком каркасе не нуждается.

А вот лента из мелкого щебня и бетона, предназначенная для массивного строения, обязательно должная быть укреплена арматурой. Сколько времени должен отстояться фундамент после заливки – вопрос, который задают себе многие хозяева, занимающиеся строительством собственного загородного дома. Сколько должен отстаиваться ленточный фундамент, чтобы выдержать вес конструкции и не дать трещин после возведения строения?

Требование к ленточным фундаментам

Схема монтажа ленточного фундамента.

Главное требование к конструкции и материалам основания здания – обеспечить прочность и долговечность. Фундамент держит на себе стену, простенки, крышу, перекрытия, полы, мебель, систему отопления и водопровод. Глубина фундамента должна предупредить вспучивание дома при зимнем промерзании грунта.

Для этого основание надежного фундамента опирают на непромерзающий слой земли на той глубине, где грунт остается теплым (выше 0°C). Замерзшая земля может увеличиваться в размерах, подниматься зимой и опускаться летом. Дом будет стоять без поднятий и опусканий при правильно сооруженном основании.

Ленточный фундамент, опирающийся на непромерзающий слой грунта, обеспечит долгий срок службы вашего строения. Возможна ли усадка фундамента в виде ленты после его строительства и при каких условиях усадочные процессы оказывают максимальное воздействие на фундамент-ленту? Как можно предупредить или уменьшить степень воздействия усадочных процессов?

Усадка бетона и осадка грунта

Усадка – процесс уменьшения размеров строительного материала в процессе его затвердевания, просушки. Она становится заметна через некоторое время после завершения строительства. Усадка бетона происходит в процессе его затвердевания, по строительным нормам размер усадки в бетоне составляет 1% от сырой массы.

Осадка – процесс опускания земли после ее перекапывания. Происходит в течение некоторого времени, усиливается после дождей и намокания.

Оба этих процесса сопровождают строительство.

В зависимости от величины усадки и осадки они могут быть скомпенсированы внутри материала или вызвать разрушение здания и его частей.

Усадка бетона и осадка грунта оказывают влияние на возможное проседание ленточного фундамента и на количество времени, необходимое для его отстаивания.

Когда приступать к следующему этапу работ

После возведения фундамента необходимо переходить к постройке стен и перекрытий

Важно определить должна ли конструкция отстояться достаточное время, чтобы после ввода в эксплуатацию не возникло проблем. Ответ на вопрос, сколько должен стоять фундамент перед постройкой «коробки» дома зависит только от времени твердения бетона

В частном домостроении распространен миф о том, что надо после фундаментных работ дать конструкции дома выстояться и только после этого приступать к кладке стен и монтажу перекрытий. Это не регламентировано нормативными документами. К тому же, если при постройке многоквартирного дома, проектированием и возведением которого занимаются специалисты, давать основанию отстояться, то работы растянуться на долгий срок. Также и в индивидуальном строительстве.

https://youtube.com/watch?v=wlGhJsp0zhk

Если дать фундаменту простоять, помимо увеличения сроков строительства, это может привести к повреждениям конструкции. Особенно это актуально при строительстве дома на пучинистых грунтах. Даже массивный ленточный тип опоры не дает на грунт высокой нагрузки. Ее величина составляет до 10% от массы всего дома. Если дать фундаменту выстояться в зимний период, силы морозного пучения, действуя на ненагруженный элемент, могут привести к появлению трещин и деформаций. Если зимой железобетон «перемерзнет» последствия могут быть заметны не сразу, а через 1-2 года после строительства.

При достаточном уплотнении основания вопрос, сколько должен стоять фундамент, не актуален. Даже если дать конструкции выстояться, усадка будет небольшая. Сколько бы времени не прошло, если технология соблюдена, изменения будут минимальными. Нагрузку при возведении прилагают не сразу, а постепенно, выстраивая стены, укладывая перекрытия, кровлю. Поэтому если деформации и возникнут, они не будут резкими.

Если обобщить все вышесказанное, то против остановки работ после цикла «ниже нуля» можно привести следующее:

  • увеличение сроков строительства;
  • бессмысленность мероприятия при достаточном уплотнении основания;
  • вероятность появления трещин и деформаций при прекращении строительства на зиму.

Когда можно нагружать бетон. Через какое время после заливки бетона снимается опалубка. Когда можно нагружать бетон после заливки

Сколько должен стоять фундамент после заливки

Решение о том, сколько должен стоять фундамент после заливки должно приниматься с учетом комплекса факторов. Детерминантами при этом выступают конструкционное построение основания здания, проектные особенности сооружения и время выстаивания, необходимое для полноценного созревания бетона. Следует помнить, что несоблюдение срока, в течение которого должна выстаиваться фундаментная конструкция перед постройкой дома, может привести к частичной либо полной девальвации предусмотренных проектом несущих свойств.

Работы по уходу за бетоном

Строительные правила СП 70.13330.2012, в которых актуализован текст СНиП 3.03.01–87, предписывают до проведения распалубки выдерживать бетон с выполнением мероприятий за его уходом. Данные о том, сколько должен отстояться уложенный в опалубку, формирующую контуры фундамента, бетон прописаны в пункте 5.4.1 Правил.

Все поверхности должны быть надежно защищены от возможного испарения содержащейся в растворе воды. Следует также предохранять свежеуложенную бетонную смесь от попадания на ее поверхность атмосферных осадков. Такие мероприятия должны проводиться перед постройкой в течение всего срока, пока не будет обеспечен набор прочности не менее 70% от паспортной.

После распалубки необходимо создать условия для поддержания температуры и влажности в значениях, которые оптимально соответствуют нарастанию прочности бетонной конструкции. Правилами не разрешается ходить по поверхностям забетонированных конструкций до тех пор, пока бетон не наберет прочность 2,5 Мпа. Нельзя, соответственно, устанавливать вышележащие опалубки, осуществлять кирпичную кладку, возводить деревянные стены и выполнять другие строительные либо вспомогательные операции.

Набор прочности бетоном

Бетонная смесь сохнет и получает необходимые и достаточные значения прочности в процессе прохождения двух последовательных взаимосвязанных между собой стадий:

Стадия схватывания. Предварительное схватывание уложенного в опалубку бетонного раствора летом при окружающей температуре около 20о С происходит в течение суток. В холодные сезонные периоды необходимо использовать доступные средства подогрева и применять теплоизолирующие конструкции. Следует учитывать, что процессы схватывания начинают происходить уже в течение первых двух часов с момента затворения бетонной смеси водой. Именно поэтому операции затворения смеси и укладка бетона в опалубку должны быть максимально приближены друг к другу по временным промежуткам.
Отвердевание бетона. Набор бетоном прочности происходит в процессе гидратации – образовании молекулярных связей частиц воды с составляющими смесь веществами. Гидратация протекает в узком диапазоне температуры и влажности, которые должны быть обеспечены мероприятиями по уходу за бетоном

Важность тщательного контроля протекания физико-химического процесса в массе железобетонной конструкции объясняется полной зависимостью качества сооружения.

Насколько быстро сохнет бетонная смесь?

Бетон, залитый в опалубку, проходит через два основных этапа:

Вторым способом продолжить застывание при отрицательных температурах на улице является теплая опалубка. Она обеспечивает нормальные условия для отвердения смеси, но не ускоряет при этом естественное отвердение.

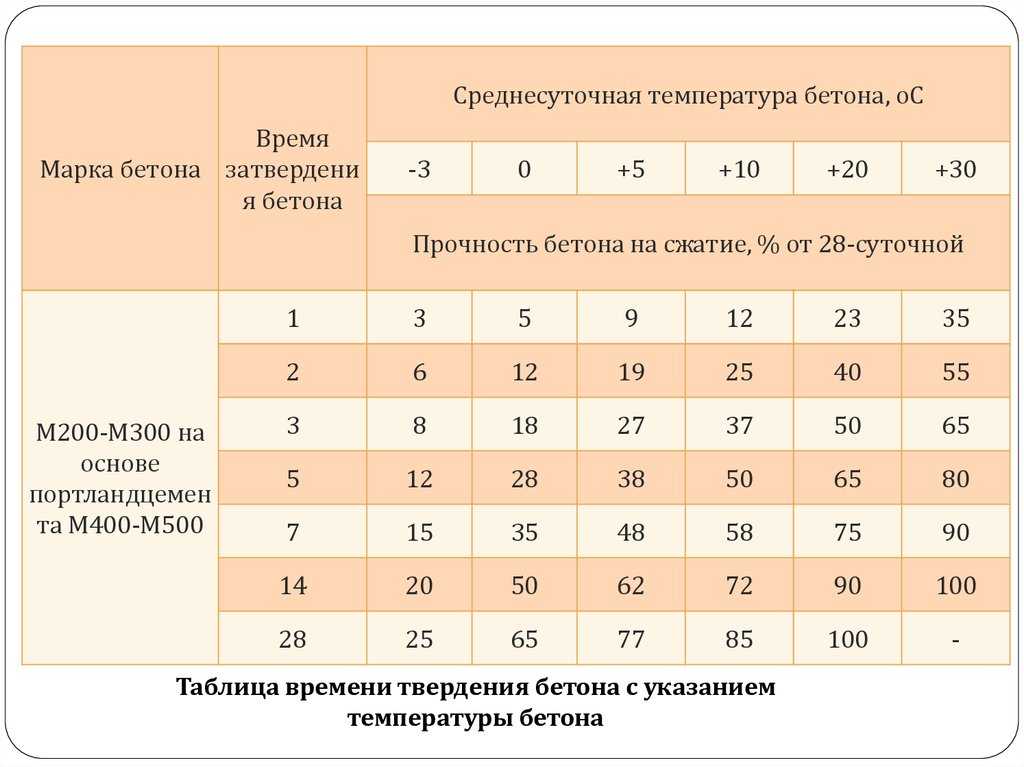

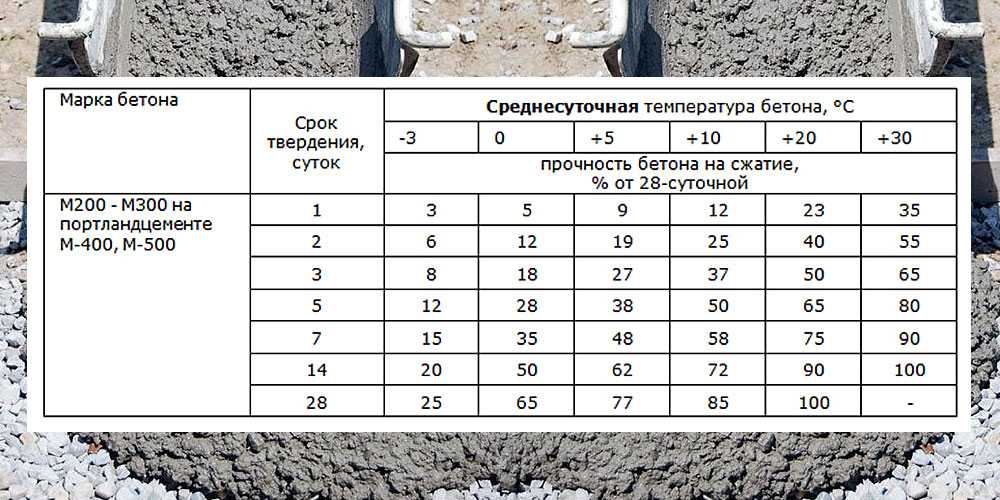

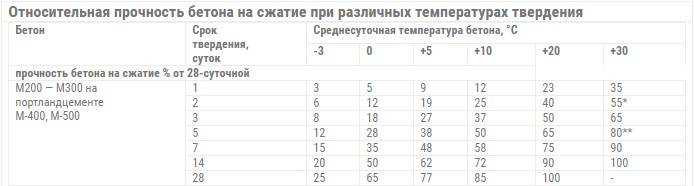

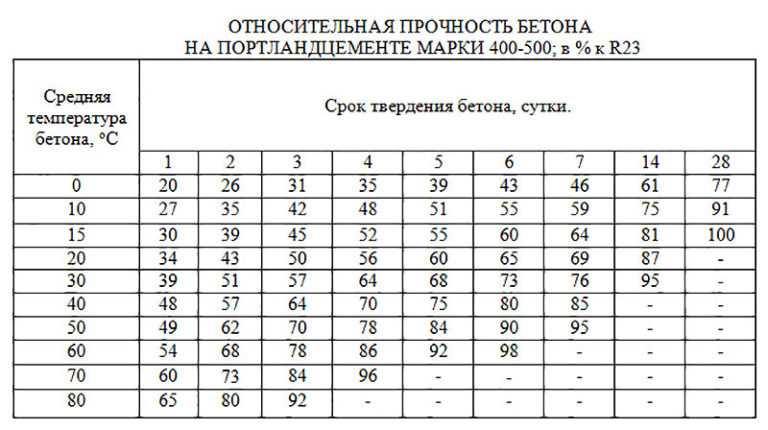

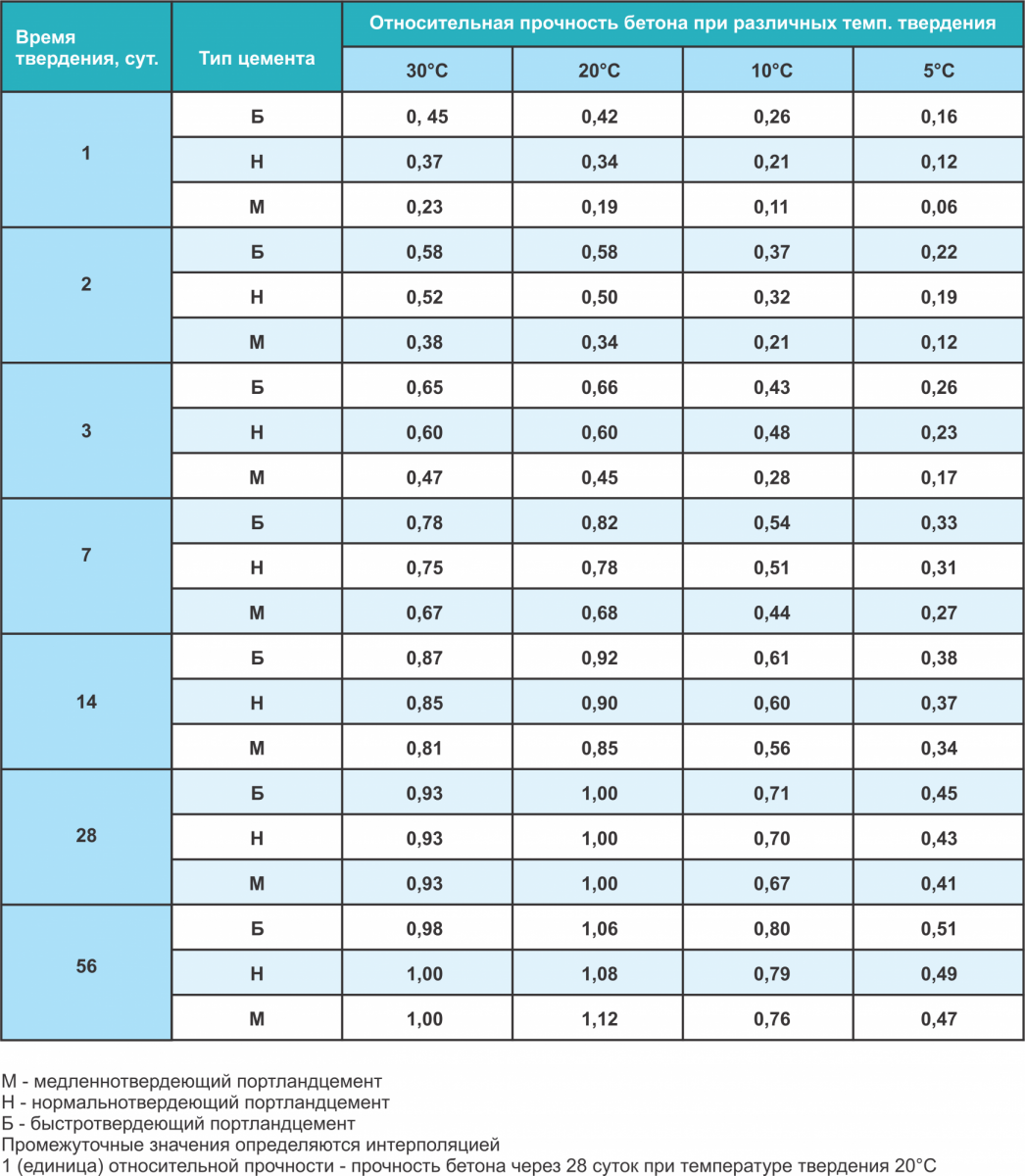

Строительные формулы и существующие графики позволяют быстро и точно определить процент прочности. Вычислить показатель Rn для бетона, возраст которого составляет n суток (n≥3), можно по формуле:

Rn = R28(lgn/lg28), где:

  • R28 — марка (например, М 200 или М 300);
  • n — число дней, прошедших с момента заливки смеси в опалубку.

При этом пропускаются первые двое суток. Для них прочность не определяется. Важными контрольными точками являются 3-й, 7-й и 28-й дни. Известно также, что через 2 недели показатель составляет в среднем 70 %.

Застывание на улице

Конкретного ответа не существует. Любой специалист может только приблизительно определить время. Показатель зависит от того, где создается конструкция и каково ее предназначение. В качестве примеров можно рассмотреть некоторые ситуации.

1. Ленточный фундамент для легкого забора. Снимать опалубку и начинать возведение можно через 4-7 дней.

2. Частный дом. Марка бетона для индивидуального строительства может быть М200 или М300. Ленточный фундамент должен набирать прочность не менее 28 дней, а время застывания бетона в монолитной плите продлится 1,5-2 месяца.

3. Дамбы, мосты и другие усиленные конструкции.

Сколько сохнет бетонная стяжка внутри помещения?

В доме или другом помещении бетонный пол сохнет все те же 28 дней. Но проводить отделочные работы можно, начиная с 4-го дня.
